Sơ đồ Gantt là gì? Hướng dẫn cách xây dựng & vẽ sơ đồ chi tiết

Dự án bị chồng chéo nhiệm vụ, trễ hạn liên tục và nhân sự đùn đẩy trách nhiệm khiến bạn gặp khủng hoảng trong quản lý tiến độ? Đừng để sự thiếu trực quan làm gián đoạn dòng chảy công việc và lãng phí nguồn lực của doanh nghiệp. Bài viết này MSO sẽ giải thích chi tiết sơ đồ Gantt là gì, các thành phần cốt lõi và hướng dẫn bạn quy trình 5 bước xây dựng biểu đồ Gantt chuẩn chỉnh trên Excel. Khám phá ngay giải pháp tối ưu lộ trình thực thi, giúp kiểm soát Deadline chính xác và bứt phá năng suất làm việc cho toàn đội ngũ!

Sơ đồ Gantt là gì?

Sơ đồ Gantt là gì?
Sơ đồ Gantt là gì?

Sơ đồ Gantt (hay biểu đồ Gantt) là một loại biểu đồ thanh ngang dùng để biểu diễn tiến độ của một dự án. Nó hiển thị danh sách các công việc cần thực hiện ở trục tung (trục dọc) và các mốc thời gian tương ứng ở trục hoành (trục ngang). Mỗi thanh ngang trong sơ đồ đại diện cho một nhiệm vụ, với chiều dài của thanh biểu thị khoảng thời gian cần thiết để hoàn thành nhiệm vụ đó.

Về bản chất, sơ đồ Gantt cung cấp một cái nhìn trực quan về lịch trình của toàn bộ dự án. Khi quan sát vào sơ đồ, bất kỳ ai cũng có thể biết được:

  • Dự án bao gồm những nhiệm vụ cụ thể nào?
  • Nhiệm vụ đó bắt đầu và kết thúc khi nào?
  • Những công việc nào đang diễn ra song song và những việc nào phải đợi việc khác xong mới được bắt đầu?
  • Tiến độ thực tế của từng đầu việc so với kế hoạch ban đầu.

Việc hiểu rõ sơ đồ Gantt là gì giúp nhà quản lý không còn phải quản trị theo cảm tính mà dựa trên một lộ trình kỹ thuật chính xác, giúp mọi quy trình vận hành trở nên chuyên nghiệp và linh hoạt hơn.

Các thành phần cốt lõi cấu thành sơ đồ Gantt chuyên nghiệp

Các thành phần cốt lõi cấu thành sơ đồ Gantt chuyên nghiệp
Các thành phần cốt lõi cấu thành sơ đồ Gantt chuyên nghiệp

Sơ đồ Gantt vận hành chuyên nghiệp và hiệu quả dựa trên 5 thành phần cốt lõi giúp quy trình quản trị tại MSO trở nên chuẩn xác gồm: Danh sách công việc (Task list), Thanh công việc (Taskbars), Trục thời gian (Timeline), Cột mốc quan trọng (Milestones) và Mối quan hệ phụ thuộc (Dependencies). Việc thấu hiểu các thành phần này giúp bạn xây dựng lộ trình dự án linh hoạt và đạt năng suất vượt trội chỉ trong thời gian ngắn thiết lập:

Thanh công việc (Taskbars) linh hoạt

Đây là yếu tố trực quan quan trọng nhất của sơ đồ. Mỗi nhiệm vụ trong dự án sẽ được đại diện bởi một thanh ngang riêng biệt.

  • Vị trí: Điểm bắt đầu của thanh ứng với thời điểm khởi công nhiệm vụ.
  • Chiều dài: Độ dài của thanh biểu thị khoảng thời gian (duration) dự kiến để hoàn thành đầu việc đó.

Việc quan sát các thanh công việc giúp nhà quản lý nắm bắt được trình tự thực hiện các nhiệm vụ cực nhanh mà không cần đọc những bản báo cáo dài hàng trang giấy.

Dòng thời gian (Timeline) đa chiều

Dòng thời gian thường nằm ở trục hoành (trục ngang) của sơ đồ. Tùy thuộc vào quy mô và tính chất của dự án mà bạn có thể thiết lập dòng thời gian theo giờ, ngày, tuần, tháng hoặc thậm chí là năm.

  • Hiệu quả: Việc chia tỷ lệ thời gian chuẩn giúp nhà quản lý điều phối nguồn lực chuyên nghiệp, đảm bảo các đầu việc không bị chồng chéo và luôn bám sát tiến độ tổng thể. Chỉ mất vài phút quan sát timeline, bạn sẽ biết chính xác dự án đang ở giai đoạn nào.

Cột mốc quan trọng (Milestones)

Trong quản trị dự án theo sơ đồ Gantt, Milestones đóng vai trò là các điểm dừng chiến lược để đánh giá thành quả của từng giai đoạn.

  • Đặc điểm: Các cột mốc này thường được ký hiệu bằng hình kim cương hoặc biểu tượng đặc biệt và không có thời lượng thực hiện (duration bằng 0).
  • Ý nghĩa: Chúng đánh dấu các sự kiện quan trọng như: ngày ký kết hợp đồng, ngày hoàn thành thiết kế bản mẫu hoặc ngày nghiệm thu dự án. Đây là giải pháp tối ưu để đội ngũ tập trung vào những mục tiêu then chốt.

Mối quan hệ phụ thuộc (Dependencies)

Đây được xem là linh hồn của sự liên kết trong quản lý dự án. Không phải mọi công việc đều diễn ra độc lập; nhiều nhiệm vụ chỉ được phép bắt đầu khi một nhiệm vụ khác đã hoàn thành.

  • Cơ chế: Sơ đồ Gantt thể hiện các đường mũi tên nối giữa các thanh công việc để chỉ ra mối liên hệ logic (ví dụ: Việc B phụ thuộc vào việc A).
  • Lợi ích: Việc thiết lập chính xác các mối quan hệ phụ thuộc giúp quy trình vận hành trở nên đồng bộ, giúp bạn lường trước được những rủi ro dây chuyền nếu một mắt xích trong dự án bị chậm trễ.

Thanh tiến độ (Progress Bar) minh bạch

Để tăng tính minh bạch trong quản trị, mỗi thanh công việc thường tích hợp một phần màu đậm hơn hoặc các chỉ số phần trăm ngay bên trong.

  • Chức năng: Giúp người xem nhận diện được khối lượng công việc đã hoàn thành so với kế hoạch ban đầu (ví dụ: nhiệm vụ đạt 60% tiến độ).
  • Giá trị: Thành phần này giúp nhà quản lý kiểm soát tình hình thực tế cực nhanh, từ đó đưa ra các điều chỉnh nhân sự kịp thời để đảm bảo dự án về đích đúng hạn một cách hiệu quả nhất.

Việc thấu hiểu bản chất và sự phối hợp giữa các thành phần này sẽ biến sơ đồ Gantt từ một biểu đồ khô khan trở thành trợ thủ đắc lực trong công việc hằng ngày. Chỉ cần một vài thao tác thiết lập đúng chuẩn trên các công cụ hiện đại, bạn sẽ sở hữu một hệ thống quản trị tiến độ chuyên nghiệp, giúp bứt phá năng suất lao động cho toàn bộ đội ngũ.

Chi tiết 5 bước xây dựng sơ đồ Gantt cho người mới

Quy trình 05 bước xây dựng Sơ đồ Gantt chuẩn cho người mới
Quy trình 5 bước xây dựng Sơ đồ Gantt chuẩn cho người mới

Bạn có thể xây dựng sơ đồ Gantt chuyên nghiệp và hiệu quả thông qua 5 bước logic cực nhanh gồm: liệt kê danh mục công việc (WBS), xác định mối quan hệ phụ thuộc, ước tính thời gian và nhân sự, thực hiện vẽ sơ đồ lên trục thời gian và theo dõi cập nhật tiến độ linh hoạt chỉ trong vài phút thao tác.

Bước 1: Liệt kê danh mục công việc chi tiết (WBS)

Bạn cần thực hiện cấu trúc phân rã công việc (Work Breakdown Structure – WBS) bằng cách chia nhỏ dự án lớn thành các nhiệm vụ cụ thể, dễ quản lý.

  • Ví dụ thực tế: Trong dự án “Ra mắt sản phẩm mới”, thay vì ghi chung chung, bạn hãy liệt kê chi tiết: Nghiên cứu thị trường, Thiết kế bao bì, Sản xuất thử nghiệm, Lập kế hoạch Marketing và Phân phối hàng hóa.

*Lưu ý: Đừng bỏ sót các đầu việc nhỏ vì chúng chính là những mắt xích có thể gây trễ hạn toàn bộ dự án nếu không được theo dõi chặt chẽ.

Bước 2: Xác định mối quan hệ phụ thuộc giữa các nhiệm vụ

Trong quản trị theo sơ đồ Gantt, việc xác định nhiệm vụ nào là tiền đề của nhiệm vụ nào là cực kỳ quan trọng. Không phải mọi công việc đều có thể bắt đầu cùng lúc.

  • Logic thực hiện: Bạn không thể tiến hành “Sản xuất thử nghiệm” nếu giai đoạn “Thiết kế bao bì” chưa hoàn thiện. Việc thiết lập các đường nối liên kết (Dependencies) giúp bạn xây dựng một luồng công việc linh hoạt, đảm bảo dự án không bị đứt gãy hoặc chồng chéo nguồn lực một cách vô lý.

Bước 3: Ước tính thời gian thực hiện và gán nhân sự phụ trách

Với mỗi đầu việc đã liệt kê, bạn cần ấn định thời gian hoàn thành (số ngày, số tuần) và chỉ định rõ cá nhân hoặc phòng ban chịu trách nhiệm chính.

  • Tính thực tế: Hãy đảm bảo các con số về thời gian mang tính khả thi, có tính đến các rủi ro phát sinh. Việc gán trách nhiệm cụ thể giúp quy trình báo cáo trở nên minh bạch và chuyên nghiệp hơn, loại bỏ tình trạng đùn đẩy công việc trong đội nhóm.

Bước 4: Trực quan hóa sơ đồ lên trục thời gian

Đây là bước biến các con số và văn bản thành hình ảnh trực quan. Bạn có thể sử dụng các công cụ kỹ thuật số hiện đại để vẽ các thanh công việc lên dòng thời gian.

  • Thao tác: Hãy bắt đầu đặt thanh công việc đầu tiên từ ngày khởi công dự án. Các thanh tiếp theo sẽ được sắp xếp gối đầu hoặc song song dựa trên mối quan hệ phụ thuộc đã xác định ở bước 2. Việc quan sát toàn bộ lộ trình trên một trục hoành giúp bạn bao quát dự án cực nhanh và chính xác.

Bước 5: Cập nhật tiến độ và điều chỉnh linh hoạt

Một sơ đồ Gantt sống là sơ đồ phản ánh đúng thực trạng của dự án. Dự án thực tế luôn có những biến số bất ngờ, vì vậy bạn cần có thói quen cập nhật phần trăm hoàn thành hằng ngày hoặc hằng tuần.

  • Hiệu quả: Khi một nhiệm vụ bị chậm trễ, sơ đồ sẽ tự động cảnh báo mức độ ảnh hưởng đến các nhiệm vụ phía sau. Điều này cho phép nhà quản lý đưa ra các giải pháp ứng phó kịp thời chỉ trong vài phút, giúp dự án luôn đi đúng hướng và đạt năng suất lao động tối ưu.

Việc thấu hiểu và thực hành nhuần nhuyễn 05 bước xây dựng sơ đồ Gantt sẽ giúp bạn nâng tầm kỹ năng quản trị, biến những kế hoạch phức tạp thành những lộ trình thực thi đơn giản và chuyên nghiệp. Đây chính là chìa khóa để doanh nghiệp bứt phá năng suất lao động và hoàn thành mọi mục tiêu đề ra một cách hiệu quả nhất.

Hướng dẫn vẽ sơ đồ Gantt trong Excel cơ bản

Microsoft Excel là công cụ phổ biến nhất giúp bạn thiết lập sơ đồ Gantt mà không cần đầu tư các phần mềm quản trị đắt đỏ. Quy trình này diễn ra rất chuyên nghiệp và linh hoạt, cho phép bạn tùy chỉnh mọi thông số theo đặc thù của dự án của mình. Chỉ với một vài kỹ thuật xử lý biểu đồ, bạn sẽ sở hữu một hệ thống theo dõi tiến độ chính xác chỉ sau vài phút thao tác.

Bước 1: Thiết lập bảng dữ liệu dự án chuẩn hóa

Để Excel có thể nhận diện và vẽ sơ đồ chính xác, bạn cần tổ chức dữ liệu theo cấu trúc mảng logic. Hãy khởi tạo một bảng tính bao gồm các cột cốt lõi sau:

  • Cột Nhiệm vụ: Liệt kê tên các đầu việc cụ thể.
  • Cột Ngày bắt đầu: Nhập mốc thời gian khởi công (Định dạng ô theo kiểu Date).
  • Cột Số ngày thực hiện: Nhập khoảng thời gian cần thiết để hoàn thành (ví dụ: 5, 10).
  • Cột Ngày kết thúc: Sử dụng công thức =Ngày_bắt_đầu + Số_ngày_thực_hiện để dữ liệu luôn đồng bộ.
Vẽ sơ đồ Gantt trong Excel cơ bản
Vẽ sơ đồ Gantt trong Excel cơ bản

Bước 2: Khởi tạo biểu đồ thanh ngang chồng (Stacked Bar Chart)

Đây là bước biến các con số khô khan thành hình ảnh trực quan:

  1. Bạn dùng chuột bôi đen vùng dữ liệu gồm cột Nhiệm vụNgày bắt đầu.
  2. Trên thanh Ribbon, chọn thẻ Insert → nhóm Charts → chọn biểu tượng biểu đồ cột và nhấp vào mục Stacked Bar (Thanh ngang chồng).
Vẽ sơ đồ Gantt trong Excel cơ bản
Vẽ sơ đồ Gantt trong Excel cơ bản
  1. Tiếp theo, bạn nhấp chuột phải vào vùng biểu đồ, chọn Select Data → nhấn Add để thêm chuỗi dữ liệu mới là cột Số ngày thực hiện. Lúc này, biểu đồ sẽ hiển thị hai phân đoạn màu khác nhau trên mỗi hàng.
Vẽ sơ đồ Gantt trong Excel cơ bản
Vẽ sơ đồ Gantt trong Excel cơ bản

Bước 3: Định dạng để tạo hình dáng sơ đồ Gantt chuyên nghiệp

Bản chất của biểu đồ thanh ngang chồng chưa phải là sơ đồ Gantt. Bạn cần thực hiện thủ thuật ẩn phần dữ liệu không cần thiết để tạo ra giao diện chuẩn:

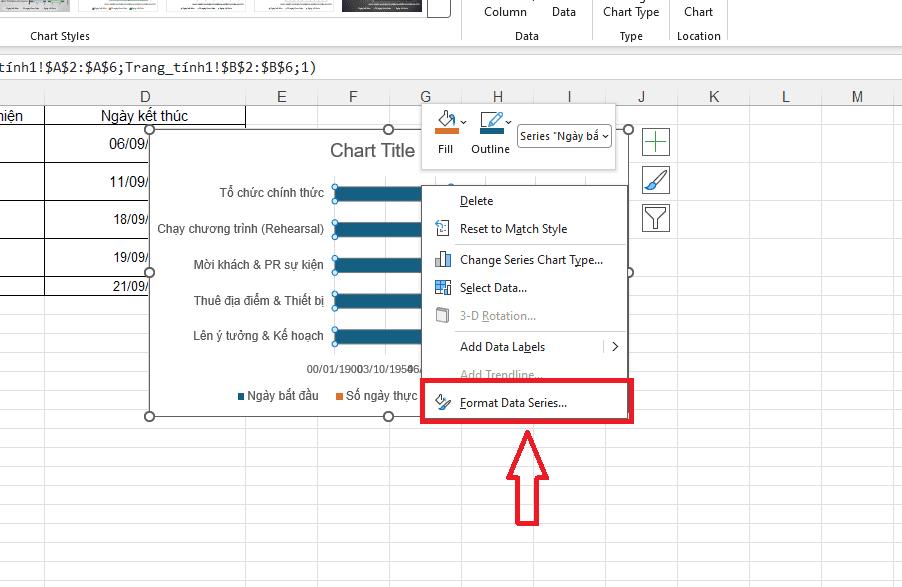

  • Xử lý thanh ngày bắt đầu: Bạn nhấp chuột phải vào phân đoạn thanh màu đại diện cho “Ngày bắt đầu” (thường nằm ở phía bên trái).
  • Lệnh ẩn màu nền: Chọn Format Data Series, tại mục Fill (Tô màu), bạn hãy tích chọn vào ô No Fill (Không màu nền). Đồng thời, tại mục Border, chọn No Line.
Vẽ sơ đồ Gantt trong Excel cơ bản
Vẽ sơ đồ Gantt trong Excel cơ bản

Kết quả: Ngay lập tức, các thanh màu đại diện cho ngày bắt đầu sẽ trở nên “tàng hình”, chỉ để lại các thanh đại diện cho “Số ngày thực hiện” lơ lửng trên trục thời gian.

Bước 4: Tinh chỉnh trục tọa độ và dòng thời gian cực nhanh

Để sơ đồ Gantt trông khoa học và dễ theo dõi hơn, bạn cần thực hiện hai thao tác tinh chỉnh cuối cùng:

  1. Đảo ngược thứ tự nhiệm vụ: Nhấp chuột phải vào trục đứng (chứa tên các nhiệm vụ), chọn Format Axis và tích vào ô Categories in reverse order. Việc này giúp nhiệm vụ đầu tiên luôn nằm ở vị trí trên cùng.

Vẽ sơ đồ Gantt trong Excel cơ bản
Vẽ sơ đồ Gantt trong Excel cơ bản



  1. Tối ưu hóa trục thời gian: Nhấp chuột vào trục ngang (dòng thời gian). Trong mục Axis Options, bạn điều chỉnh giá trị Minimum khớp với ngày bắt đầu của dự án. (Mẹo: Copy giá trị số của ngày bắt đầu dự án và dán vào ô này để biểu đồ khớp chính xác tuyệt đối).
Vẽ sơ đồ Gantt trong Excel cơ bản
Vẽ sơ đồ Gantt trong Excel cơ bản

Việc làm chủ kỹ thuật vẽ sơ đồ Gantt trên Excel chính là giải pháp tối ưu để doanh nghiệp quản trị Deadline chuyên nghiệp mà không tốn nhiều chi phí. Chỉ mất vài phút thiết lập đúng chuẩn, bạn đã sở hữu một công cụ mạnh mẽ để kiểm soát tiến độ và bứt phá năng suất lao động hiệu quả nhất.

So sánh sơ đồ Gantt với sơ đồ PERT và Kanban

Để lựa chọn giải pháp phù hợp nhất, bạn cần phân biệt rõ sơ đồ Gantt khi đặt cạnh các phương pháp khác:

Tiêu chí

Sơ đồ Gantt

Sơ đồ PERT

Kanban

Trọng tâm

Lịch trình và thời hạn.

Mối quan hệ và xác suất thời gian.

Luồng công việc liên tục.

Giao diện

Các thanh ngang trên dòng thời gian.

Sơ đồ mạng lưới các nút.

Các thẻ (Cards) trên bảng.

Ứng dụng

Dự án có lộ trình cố định, rõ ràng.

Dự án nghiên cứu, kỹ thuật phức tạp.

Dự án linh hoạt (Agile), sản xuất phần mềm.

Nếu bạn cần sự chuyên nghiệp trong việc kiểm soát deadline, sơ đồ Gantt luôn là lựa chọn hàng đầu và hiệu quả nhất.

Lợi ích vượt trội khi doanh nghiệp ứng dụng sơ đồ Gantt

Lợi ích vượt trội khi doanh nghiệp ứng dụng sơ đồ Gantt
Lợi ích vượt trội khi doanh nghiệp ứng dụng sơ đồ Gantt

Tại sao các đơn vị như MSO luôn khuyến khích sử dụng công cụ này trong quản trị? Việc ứng dụng sơ đồ Gantt tại doanh nghiệp mang lại những giá trị thực tế giúp bứt phá năng suất lao động:

  • Tăng tính minh bạch và trách nhiệm: Mọi thành viên trong nhóm đều thấy rõ khối lượng công việc và thời hạn của mình. Không còn tình trạng “quên việc” hay chồng chéo trách nhiệm.
  • Quản lý nguồn lực hiệu quả: Nhà quản lý có thể nhìn thấy những khoảng thời gian mà một nhân sự phải gánh quá nhiều việc cùng lúc, từ đó điều chỉnh lại nhân sự một cách linh hoạt để tránh tình trạng quá tải.
  • Kiểm soát rủi ro về thời gian: Sơ đồ Gantt giúp bạn nhận diện ngay lập tức những nhiệm vụ đang bị chậm tiến độ và tác động của sự chậm trễ đó đến các công việc liên quan. Điều này cho phép bạn đưa ra giải pháp khắc phục chỉ trong vài phút thay vì đợi đến khi dự án thất bại.
  • Cải thiện giao tiếp nội bộ: Thay vì viết những email báo cáo dài hàng trang, bạn chỉ cần gửi một bản sơ đồ Gantt cập nhật. Hình ảnh trực quan giúp mọi bên liên quan hiểu tình hình cực nhanh và chính xác.

Những lưu ý quan trọng để vận hành sơ đồ Gantt hiệu quả

Những lưu ý quan trọng để vận hành sơ đồ Gantt hiệu quả
Những lưu ý quan trọng để vận hành sơ đồ Gantt hiệu quả

Để tránh tình trạng sơ đồ trở nên rối rắm, khó kiểm soát và phản tác dụng, bạn cần tuân thủ các nguyên tắc vận hành chuyên nghiệp sau đây:

  • Hạn chế sự chi tiết hóa quá mức (Summary Tasks)

Một sai lầm phổ biến của những người mới bắt đầu tìm hiểu sơ đồ Gantt là gì chính là việc đưa quá nhiều đầu việc vụn vặt vào bảng tính. Khi một dự án có hàng nghìn nhiệm vụ nhỏ, sơ đồ sẽ trở thành một mê cung gây khó khăn cho việc bao quát.

Giải pháp: Bạn nên thực hiện gộp các công việc nhỏ có cùng tính chất thành các “Nhóm nhiệm vụ” (Summary Tasks). Việc thu gọn này giúp sơ đồ trở nên thông thoáng, giúp nhà quản lý có cái nhìn toàn cảnh về các giai đoạn trọng tâm của dự án cực nhanh mà không bị sa đà vào tiểu tiết.

  • Luôn chú trọng thiết lập mối quan hệ phụ thuộc (Dependencies)

Bản chất sức mạnh của sơ đồ Gantt nằm ở tính liên kết. Nếu bạn chỉ vẽ các thanh công việc rời rạc mà không thiết lập các đường nối liên hệ, sơ đồ sẽ mất đi giá trị dự báo rủi ro.

Tầm quan trọng: Việc nối các công việc có liên quan giúp bạn nhận diện được “phản ứng dây chuyền”. Khi một nhiệm vụ ở giai đoạn đầu bị trễ, hệ thống sẽ tự động tính toán lại thời gian cho các nhiệm vụ phía sau. Điều này giúp bạn chủ động đưa ra phương án điều chỉnh nguồn lực linh hoạt và hiệu quả trước khi mọi thứ vượt ra khỏi tầm kiểm soát.

  • Ứng dụng hệ thống màu sắc thông minh và trực quan

Màu sắc không chỉ đơn thuần là trang trí; trong quản trị chuyên nghiệp, màu sắc là ngôn ngữ của dữ liệu. Việc sử dụng các dải màu đồng nhất cho cùng một bộ phận hoặc theo mức độ ưu tiên sẽ giúp quy trình rà soát thông tin diễn ra cực nhanh.

Mẹo thực hiện: Bạn có thể quy định màu đỏ cho các nhiệm vụ đang bị chậm trễ, màu xanh cho các việc đã hoàn thành và màu vàng cho các đầu việc ưu tiên cao. Cách phân loại trực quan này giúp bất kỳ thành viên nào khi nhìn vào sơ đồ cũng có thể nắm bắt tình hình dự án chỉ trong vài phút, giúp tăng cường khả năng cộng tác và bứt phá năng suất làm việc.

Các câu hỏi thường gặp (FAQs)

Để giúp bạn và doanh nghiệp làm chủ kỹ năng quản trị tiến độ một cách tự tin, dưới đây là tổng hợp giải đáp cho những vấn đề phổ biến nhất liên quan đến sơ đồ Gantt:

Sử dụng sơ đồ Gantt có giúp kiểm soát chi phí dự án hiệu quả không?

Trong các phần mềm chuyên nghiệp như Microsoft Project, bạn có thể gán ngân sách và chi phí nhân công trực tiếp cho từng thanh công việc. Khi quan sát vào sơ đồ, bạn sẽ thấy được dòng tiền đang được phân bổ như thế nào theo thời gian, giúp quy trình quản lý tài chính tại doanh nghiệp diễn ra linh hoạt và đạt hiệu quả kinh doanh cao nhất.

Tôi có thể áp dụng sơ đồ Gantt cho các mục tiêu cá nhân không?

Bạn có thể vẽ sơ đồ Gantt để quản lý lộ trình học tập, lên kế hoạch cho một đám cưới hoặc quy trình xây dựng nhà cửa. Việc trực quan hóa thời gian giúp bạn giảm bớt áp lực tâm lý, kiểm soát Deadline cá nhân cực nhanh và đảm bảo mọi mục tiêu đều hoàn thành đúng hạn một cách chuyên nghiệp.

Tại sao tôi vẽ sơ đồ Gantt trong Excel nhưng mốc ngày tháng lại hiển thị sai lệch?

Lỗi này thường do hai nguyên nhân: định dạng ô (Cell Format) chưa chuyển sang kiểu “Date” hoặc trục giá trị của biểu đồ chưa được thiết lập chuẩn. Để xử lý hiệu quả, bạn hãy nhấp vào trục thời gian, điều chỉnh giá trị Minimum khớp với ngày khởi công dự án. Việc chuẩn hóa thông số kỹ thuật này giúp sơ đồ của bạn trông chuyên nghiệp và chính xác tuyệt đối chỉ sau vài phút chỉnh sửa.

Sơ đồ Gantt có bị lỗi thời trong môi trường làm việc Agile (linh hoạt) hiện nay không?

Dù phương pháp Agile ưu tiên sự thay đổi nhanh chóng, nhưng các dự án quy mô lớn vẫn cần một cái khung lộ trình tổng thể (Roadmap) để bám sát mục tiêu dài hạn. Sơ đồ Gantt hiện nay đã được cải tiến để kết hợp nhuần nhuyễn với tư duy Agile, tạo ra giải pháp quản trị “Hybrid” (lai) vô cùng chuyên nghiệp, giúp bứt phá năng suất lao động trong mọi tình huống.

Làm thế nào để xử lý một sơ đồ Gantt quá dài và rườm rà với hàng trăm đầu việc?

Giải pháp chuyên nghiệp nhất là sử dụng tính năng “Nhóm nhiệm vụ” (Summary Tasks). Bạn nên gộp các đầu việc nhỏ có liên quan vào một nhóm lớn để sơ đồ trông gọn gàng hơn. Việc thu gọn các thanh công việc phụ giúp nhà quản lý tại MSO bao quát được các giai đoạn trọng tâm của dự án cực nhanh mà không bị rối mắt bởi quá nhiều chi tiết nhỏ.

Kết luận

Thấu hiểu sơ đồ Gantt là gì và biết cách áp dụng nó vào công việc chính là chìa khóa để nâng tầm kỹ năng lãnh đạo của bạn. Đây không chỉ là một biểu đồ, mà là một giải pháp tư duy giúp biến những kế hoạch rườm rà thành một lộ trình thực thi chuyên nghiệp, minh bạch và đạt hiệu suất cao. Hy vọng qua bài viết này, bạn đã nắm vững cách xây dựng sơ đồ Gantt và lựa chọn được bộ công cụ phù hợp để tối ưu hóa quy trình làm việc của mình.

———————————————————

Fanpage: MSO.vn – Microsoft 365 Việt Nam

Hotline: 024.9999.7777

0 0 Các bình chọn
Rating
Đăng ký
Thông báo của
guest

0 Bình luận
Cũ nhất
Mới nhất Nhiều bình chọn nhất

Đăng ký liên hệ tư vấn dịch vụ Microsoft 365

Liên hệ tư vấn dịch dụ Microsoft 365

Email đăng nhập điện thoại và máy tính

03+ dịch vụ email đăng nhập phổ biến trên điện thoại và máy tính

Rất nhiều người dùng hiện nay vẫn chưa nắm rõ được những lưu ý quan trọng khi email đăng nhập trên thiết bị điện thoại ...
So sánh Microsoft Defender for Business với Defender for Endpoint

So sánh Microsoft Defender for Business và Defender for Endpoint

Microsoft Defender là biện pháp bảo mật được Microsoft thiết kế dành cho những người dùng máy tính. Vậy đâu là gói Microsoft Defender Antivirus ...
hàm excel bỏ dấu tiếng việt

Các hàm Excel bỏ dấu tiếng Việt hữu ích và cách sử dụng hiệu quả

Trong phần mềm Microsoft Excel, để chuyển ngôn ngữ tiếng Việt thành tiếng Anh, bạn có thể sử dụng các hàm Excel bỏ dấu tiếng ...
Hướng dẫn sử dụng Excel Online chi Tiết Nhất

Hướng dẫn cách sử dụng Excel online chi tiết cho người mới
